媒体

学校首页 > 媒体 > 正文

【新快网】乡村振兴日记(438)今天,蝉塘村光伏发电项目并网发电了!

时间:2022-02-07 00:01:58  来源:新快网   编辑:张淼  作者:刘克荣  点击:

2022年1月25日 星期二 晴

今天是个普通的日子,但是对于梅州市五华县河东镇蝉塘村所有村民,对于省卫生健康委驻河东镇帮镇扶村工作队来说,绝对是个不寻常的日子。今天,蝉塘村96KW光伏发电项目,从最初谋划开始历经约四个月,终于并网发电了。老百姓奔走相告,我与村书记也按捺不住内心的激动和喜悦之情击掌庆贺。

由于村里可利用空间有限,该发光伏发电项目规模不大,但从项目谋划优化到项目申请,从实地考察光伏企业到施工建成,还是有不少细节要点需要注意,我因此也有了一些感触。


微信图片_20220206141447

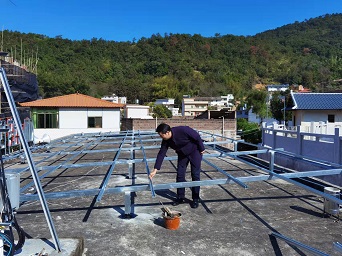

▲驻村第一书记与村书记、驻镇工作队队员察看光伏项目。

首先是优化方案。光伏项目是我驻村前就已确定列入计划的项目,已有施工单位对接,并形成了方案。但经过仔细认真思考,我发现原有方案存在一些不合理之处,资金使用效率也不高,对方案进行优化势在必行。优化方案涉及方方面面,村书记面有难色。我多次积极与村书记沟通,动之以情、晓之以理、阐明利害关系,最终得到了村书记的大力支持。为做到公开公平公正,我们积极联系了七家光伏企业(包括提供原设计方案企业)勘察现场并提出初步方案,通过对各企业所提供的方案进行比较,综合考虑项目安全、效益、售后等方面,最终确定光伏板布局初步方案和最低发电量。随后,我们组织驻镇工作队全体队员、镇乡村振兴工作领导及部门负责人、村两委相关人员到光伏企业现场考察调研,最后履行四议两公开程序研究讨论,委托第三方招标采购单位采购施工单位,最终梅州本土企业(广东尧圣太阳能科技有限公司)中标。他们在项目建设资金安排、维修维护承诺、售后服务保障等方面给予了较大支持,合同签订即进场施工,至安装完毕仅用了两周的时间,基本上是全额垫资建设。

其次是理顺工作流程。由于村“两委”缺乏专业技术人员,也无相关管理经验,以往村里项目的资料筹备、项目申报等工作都是委托第三方办理,光伏项目并网申请也是委托施工单位负责,过程不规范,存在风险。为此我与村书记商量,县镇层面的沟通协调工作由我来做,立项工作由我直接到县发改局办理。近二十份立项资料,十多个公章,一个一个联系、汇报,最终得以完成所有流程。并网发电审批时,资料转到哪,人就跟到哪,快速办完项目。

再次是抓好现场管理。实事求是讲,村“两委”干部现场管理严重不足。我每天爬上屋顶检查现场,与工人了解各道工序完成情况,针对屋顶防水处理、支架防锈处理等方面不落实不罢休。由于屋面未设置楼梯,只能搭人字梯从上人孔爬进去。时间长了,工人就对我说,你这位驻村书记太负责,我们一定把工程质量做好。由于每天到屋顶查看现场,许多问题都能第一时间发现,能够第一时间协调解决,确保了工程质量与进度,避免了因整改、返工耽误时间和增加费用。

微信图片_20220206141639

▲驻村第一书记到村委屋顶检查施工质量。

由于紧盯严抓现场管理,光伏项目的施工进度和并网发电审批进度,未受到五华疫情形势波动影响,对此我颇感欣慰。

百姓对光伏项目也给了很大的支持,村民代表大会一致通过,没有一丝异议。我们驻村第一书记,就是要办老百姓期盼办的大事、难事,情为百姓所系,权为百姓所谋,急百姓所急。要利用有限的驻村时间,力争为村的发展打下基础、找准出路、做出示范。

项目推进过程中,河东供电所、河东镇政府、县乡村振兴局、财政局、发改局等相关部门领导和同仁给予大力支持。河东供电所收到申请后,所领导带队第一时间到村上检查变压器负荷情况,明确接入方案;县发改局审批立项工作仅用了七个工作日(包含公示五个工作日,现场勘察一个工作日)。并网申请阶段,镇、县、市三级供电部门审批也仅用了十个工作日(含镇级整理资料时间)。这既是对项目的支持,也是对驻镇工作队、驻村第一书记的支持,更是对农村工作支持。

广州校区地址:广州市白云区沙太南路1023-1063号

顺德校区地址:佛山市顺德区容桂街道马岗大道33号

粤ICP备05084331号  南方医科大学版权所有
